Содержание
Коротко: сколько стоит внедрить WMS
Единой цены у внедрения WMS нет: на рынке встречаются проекты и на несколько сотен тысяч, и на десятки миллионов рублей — и оба значения бывают справедливыми. Бюджет определяют не название системы, а складские процессы, глубина автоматизации, число интеграций и качество данных.
Стоимость считают в человеко-часах (объём работ × ставка команды), а честную цифру называют только после обследования. Пример из статьи: прогнозный расчёт внедрения 1С:WMS на 1 склад — 758 человеко-часов (159 ч обследование + 599 ч внедрение).
Введение
Причина в том, что WMS (Warehouse Management System, система управления складом) — это не коробка с фиксированной ценой, а проект, стоимость которого определяется процессами склада, требуемым уровнем автоматизации, числом интеграций и качеством исходных данных. Два склада одной площади могут отличаться по бюджету внедрения в несколько раз.
В статье разбираем, из чего складывается стоимость внедрения WMS, что влияет на бюджет, почему оценку считают в человеко-часах и почему честная цифра появляется только после обследования. В конце — структура реального прогнозного проекта на три склада с детализацией по работам, часам и стоимости, а также блок ответов на частые вопросы.
Важный тезис, который стоит проговорить сразу: автоматизация склада почти всегда вскрывает «болевые точки» в смежных направлениях — производстве, продажах, закупках. К этому нужно быть готовым: часть эффекта и часть затрат проекта лежит за пределами самого склада.
Почему нельзя назвать единую стоимость внедрения WMS?
Стоимость зависит не от названия системы, а от того, что именно предстоит автоматизировать. Один и тот же продукт можно внедрить и за несколько сотен тысяч, и за десятки миллионов рублей.
На бюджет влияют:
- масштаб бизнеса — объём операций, число складов, количество пользователей;
- сложность складских процессов — от простого адресного хранения до волнового отбора и кросс-докинга;
- уровень автоматизации — ручной терминал сбора данных или интеграция с конвейерами и роботами;
- количество интеграций — учётная система, TMS, маркетплейсы, оборудование;
- качество исходных данных — номенклатура, штрихкоды, упаковки, остатки;
- выбранный сценарий внедрения — коробочное, типовое с настройкой или индивидуальное.
Вывод: два склада одинаковой площади могут отличаться по стоимости внедрения в несколько раз — потому что за одинаковыми квадратными метрами стоят разные процессы.
Из чего складывается стоимость внедрения WMS?

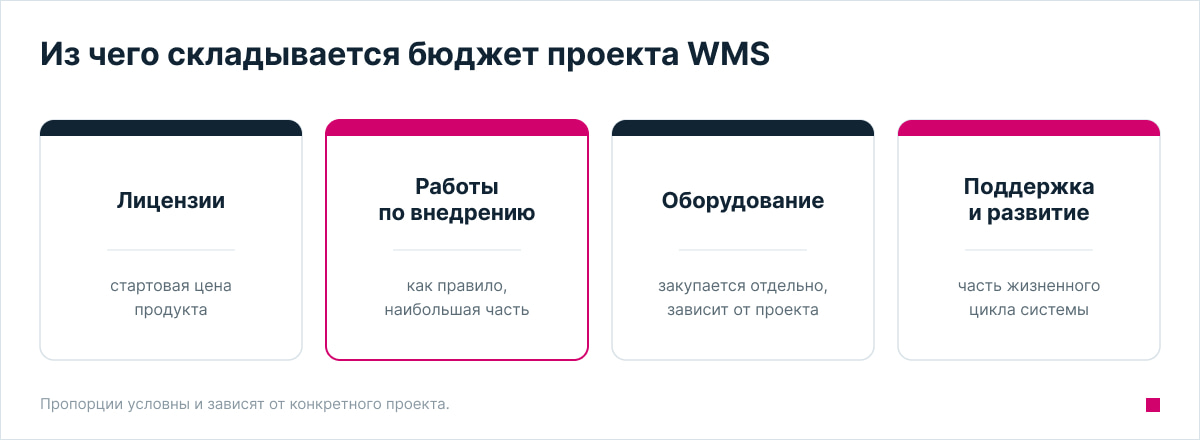

Бюджет проекта раскладывается на четыре части: лицензии, работы по внедрению, оборудование, поддержка и развитие. Понимание их пропорций помогает заранее увидеть, где сосредоточены основные расходы.
Лицензии
Стоимость лицензий зависит от модели лицензирования, количества пользователей (рабочих мест и терминалов сбора данных), серверного или облачного варианта и набора дополнительных модулей. Как правило, это не самая крупная статья бюджета, но она задаёт «стартовую» цену продукта.
Работы по внедрению
Наиболее существенная часть бюджета. Именно работы, а не лицензии, обычно определяют итоговую цифру. Сюда входят обследование, проектирование, настройка, разработка, тестирование, обучение, запуск и опытно-промышленная эксплуатация.
Оборудование
Если требуется, к проекту добавляется оборудование: терминалы сбора данных (ТСД), принтеры этикеток, сканеры, RFID, весы, а для автоматизированных складов — конвейеры, сортировщики и системы AS/RS. Оборудование обычно закупается отдельно и в разных проектах различается кратно.
Поддержка и развитие
После запуска расходы не заканчиваются: остаются сопровождение, обновления и развитие функционала. Это не «дополнительная» статья, а часть жизненного цикла системы, которую лучше закладывать в бюджет заранее.
Что входит в стоимость проекта, а что оплачивается отдельно?
Обычно в стоимость входят лицензии, внедрение, настройка типового функционала, обучение и запуск; отдельно чаще всего оплачиваются оборудование, доработка ERP, новые интеграции, перенос исторических данных и поддержка после запуска. В конкретном коммерческом предложении состав всегда фиксируется отдельно.
Какие функции WMS сильнее всего влияют на стоимость?
Чем глубже автоматизируются процессы, тем выше стоимость. Граница проходит между базовой автоматизацией, которую закрывает типовой функционал, и расширенной — где растут объёмы настройки, разработки и тестирования.
Базовая автоматизация
Адресное хранение, приёмка, размещение, подбор, упаковка, инвентаризация. Это фундамент, который закрывает потребности большинства складов и, как правило, реализуется на типовом функционале.
Расширенная функциональность
Управление заданиями, волновой подбор, кросс-докинг, управление персоналом, серийный учёт, маркировка (например, «Честный ЗНАК»), интеграция с автоматикой. Каждый такой блок увеличивает объём настройки, разработки и тестирования — и потому заметно влияет на бюджет.
Какие особенности склада влияют на бюджет?
На стоимость влияет не только площадь. При оценке смотрят на площадь, количество SKU, число паллетомест, объём ежедневных операций, число сотрудников и складов, а также особенности хранения (температурные режимы, сроки годности, серийный учёт, опасные грузы).
Почему интеграции часто становятся самой сложной частью проекта?
Каждая интеграция — это отдельный мини-проект со своими требованиями, тестированием и сопровождением. Сложность возникает не в самой WMS, а на стыке систем.
Разбирать интеграции стоит по отдельности: 1С системы учета (1С:ERP, 1С:УТ, 1С:КА), TMS, MES, маркетплейсы и интернет-магазины, конвейеры, сортировщики, роботизированные комплексы, весовое оборудование. Для каждой нужно согласовать состав передаваемых данных, триггеры обмена, статусную модель документов и обработку ошибок.
Поэтому интеграция почти всегда оформляется отдельным техническим заданием и отдельно тестируется — что видно и в расчёте проекта далее: отдельные строки на ТЗ на интеграцию, разработку методов обмена и совместное тестирование с заказчиком.
Почему подготовка данных — одна из самых недооценённых статей расходов?
Автоматизация начинается не с установки WMS, а с приведения данных в порядок. Чем качественнее данные, тем быстрее и дешевле внедрение.
К запуску нужно подготовить номенклатуру, упаковки, единицы измерения, штрихкоды, адресную структуру, остатки и справочники. Плохие исходные данные не удешевляют проект — они переносят затраты на более поздние и более дорогие этапы: настройку, тестирование, опытную эксплуатацию.
Какие бывают проекты внедрения WMS?
Есть три базовых формата: коробочное внедрение, типовое с настройкой и индивидуальное. Они помогают соотнести свою ситуацию с масштабом проекта; точные вилки стоимости и сроков зависят от склада.

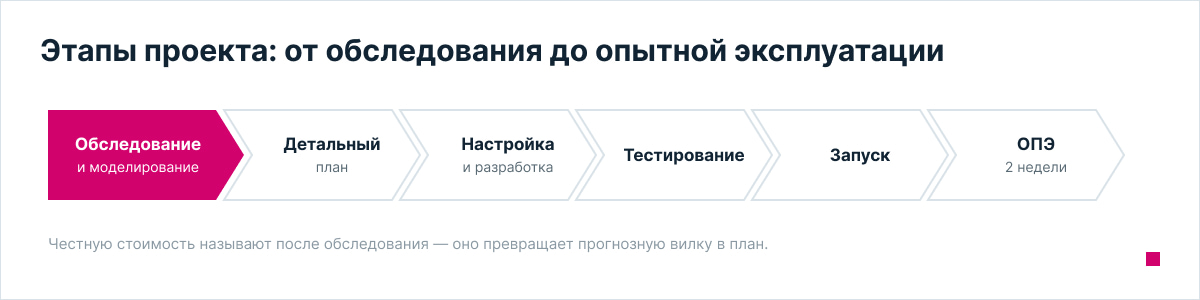

Почему оценка до обследования всегда предварительная?
Честную стоимость невозможно назвать после одного звонка. Пока не проведено обследование, оценка опирается на опыт похожих проектов и остаётся прогнозной.
Обследование нужно, чтобы собрать реальные данные о процессах, топологии склада, номенклатуре, объёмах операций и требованиях к интеграциям, а затем зафиксировать функциональные разрывы — то, чего нет в типовом продукте и что предстоит дорабатывать. По итогам появляется детальный календарно-ресурсный план: перечень задач с приоритетом, сложностью и оценкой ресурсов.

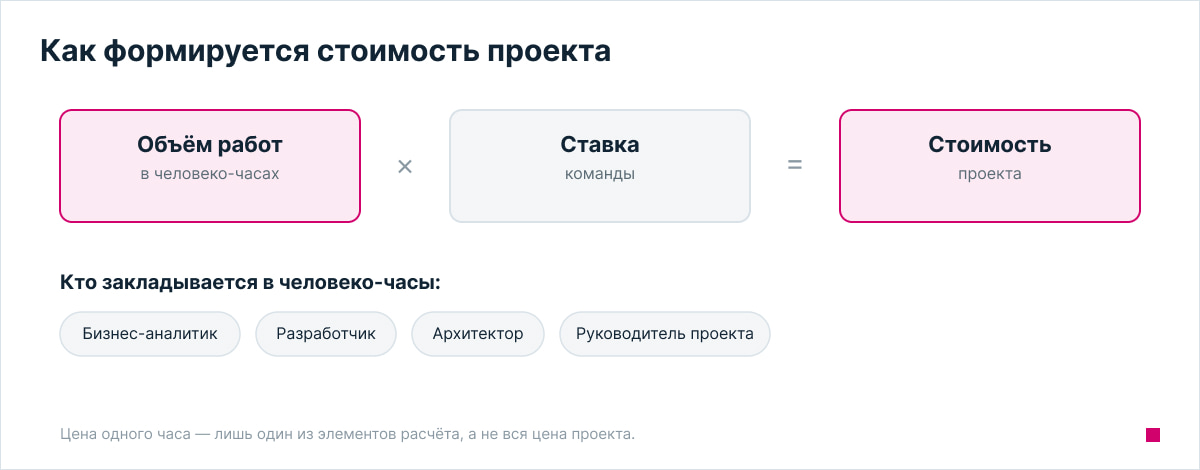

Почему стоимость считают в человеко-часах?
Стоимость проекта — это объём работ в человеко-часах, умноженный на ставку команды, а не «цена за квадратный метр». В проекте участвует команда ролей, и цена часа — лишь один из элементов расчёта.
Когда клиент приходит за оценкой, ещё не видя детальных проблем на складе и в структуре бизнеса, проект оценивают в человеко-часах по опыту похожих внедрений. После первого этапа — обследования и моделирования — появляется детальный календарно-ресурсный план по срокам и работам. Он строится на реестре задач, который фиксирует бизнес-задачи и функциональные разрывы; для каждой задачи отмечаются приоритет, сложность и детальная оценка ресурсов.
Кто участвует в проекте:
- Бизнес-аналитик / консультант / специалист — переводит бизнес-процесс в процесс системы; при необходимости ставит задачи разработчикам, тестирует результат и обучает персонал.
- Разработчик — реализует функционал по техническим заданиям; напрямую с заказчиком не взаимодействует.
- Архитектор (технический и функциональный) — отвечает за архитектуру решения; подключается на технически и организационно сложных проектах.
- Руководитель проекта — управляет всеми процессами на стороне исполнителя: договорная и организационная часть, распределение ресурсов, ответственность за каждый этап и за дальнейшее развитие клиента.
Почему одинаковая стоимость часа не означает одинаковую стоимость проекта?
Сравнение «в лоб» по цене часа обманчиво: оценивать нужно стоимость результата, а не стоимость часа. Более низкая ставка часто оборачивается бóльшим числом часов и переделок.
У крупных интеграторов, как правило, есть специалисты по разным направлениям: если при автоматизации склада потребуется доработка смежных систем или процессов, крупный интегратор быстрее подберёт квалифицированные кадры и опирается на широкую партнёрскую сеть.
Что дороже: изменить процесс или доработать WMS‑систему?
Иногда дешевле изменить бизнес-процесс под возможности системы, иногда — сделать доработку под процесс заказчика. Баланс между этими решениями и есть один из главных предметов обследования.
- Дешевле изменить процесс — когда текущий процесс сложился «исторически», а типовой сценарий системы закрывает задачу не хуже. Пример: склад вёл приёмку по своей нестандартной схеме просто «потому что так привыкли» — переход на типовой сценарий WMS убирает ручные шаги без потерь для бизнеса.
- Дешевле доработать систему — когда процесс даёт бизнесу реальное конкурентное преимущество и менять его нельзя. Пример: особая логика комплектации под требования ключевого клиента, которая и есть часть услуги — её оправданно закрыть доработкой.
- Баланс — часть процессов приводят к типовым, часть закрывают доработкой. Это решение принимается на обследовании, когда виден полный список функциональных разрывов.
Какие ошибки увеличивают стоимость внедрения WMS?
Типичные причины роста бюджета почти всегда управленческие, а не технические. Их можно предвидеть и снять ещё до старта проекта.
- Выбор подрядчика только по цене — экономия на входе оборачивается переделками.
- Отказ от обследования — проект стартует без плана и «плывёт» по срокам и стоимости.
- Плохие исходные данные — переносят затраты на дорогие поздние этапы.
- Постоянные изменения требований — каждое изменение перезапускает часть работ.
- Отсутствие команды со стороны заказчика — некому принимать решения и проверять результат.
- Экономия на обучении — ошибки пользователей после запуска дороже обучения.
- Недостаточное тестирование — дефекты всплывают уже «в бою».
Отдельно стоит подчеркнуть: результат — это не только про исполнителя. Чем сильнее вовлечён заказчик, тем выше положительный результат проекта и тем реальнее окупаемость в разумный срок.
Когда экономия на внедрении обходится дороже?
Самый дешёвый проект далеко не всегда самый выгодный. Экономия «на входе» часто оборачивается долгосрочными потерями.
Типичные последствия чрезмерной экономии — большое количество доработок, повторные внедрения, простои склада, ошибки учёта и высокая стоимость поддержки. Показательный сценарий: компания выбирает подрядчика по минимальной цене и без обследования; на запуске выясняется, что ключевые процессы не учтены, склад работает в двух системах параллельно, а исправление обходится дороже, чем стоило бы корректное внедрение с самого начала.
Как оценить коммерческое предложение на внедрение WMS?
Сравнивать предложения на равных помогает короткий чек-лист. Он показывает не только цену, но и распределение ответственности и рисков.
- Что входит в стоимость, а что исключено.
- Как оцениваются изменения требований в ходе проекта.
- Кто отвечает за интеграции.
- Есть ли опытно-промышленная эксплуатация.
- Есть ли поддержка после запуска.
- Какие риски берёт на себя подрядчик.
Пример структуры бюджета проекта

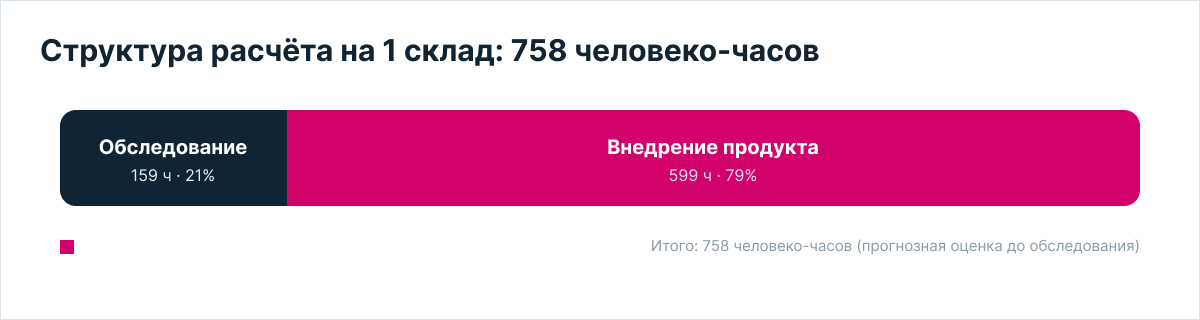

Проект разбит на два блока: обследование с моделированием (даёт детальный план) и прогнозная оценка внедрения продукта.
Сводка по проекту
Блок 1. Обследование и моделирование — детализация
Блок 2. Внедрение продукта — детализация
Что важно понимать про этот расчёт: он прогнозный и сделан до обследования. Интеграция WEB-обмен с 1С заложена ориентировочно, при другой учётной системе объём меняется. В сумму не входят лицензии, закупка оборудования (заложено только подключение ТСД и принтеров), командировочные расходы и сопровождение после 2 недель ОПЭ. Блок обследования как раз и формирует детальный календарно-ресурсный план, который уточняет эти цифры.
Три типовых сценария внедрения WMS
Вместо конкретных цен — три сценария, по которым проще определить, к какому ближе ваша ситуация. Каждый отличается глубиной автоматизации и числом интеграций.
1. Небольшой склад: маркировка и порядок в текущей системе
Задача — навести порядок в хранении и закрыть требования маркировки («Честный ЗНАК») за счёт адресного хранения, оставаясь в контуре текущей системы заказчика. Базовые процессы, минимум интеграций, типовое внедрение.
2. Распределительный или производственный склад с высокой загрузкой
Задачу невозможно решить в рамках текущей системы — требуется отдельное специализированное WMS‑решение под склад. Возможно подключение автоматики: роботов или WCS. Несколько интеграций, расширенная функциональность, высокая интенсивность операций и максимальная сложность проекта.
3. Тиражирование на филиалы после первого центрального склада
После внедрения первого склада модель тиражируется на филиалы — это дешевле и быстрее первого проекта, потому что процессы уже смоделированы, а решение подтверждено пилотом. Ровно этот механизм заложен в расчёте на три склада выше: пилот на одном складе, затем тиражирование на два оставшихся.
Как понять, что внедрение окупится?
Окупаемость приходит не мгновенно, а через рост пропускной способности склада, оптимизацию затрат на персонал и более компактное размещение товаров. Важнее показать источники эффекта, чем строить преждевременные финансовые модели.
Как открытая компания, мы не обещаем, что внедрение окупится мгновенно. Более компактное размещение ТМЦ (товаров, оборудования и т. д.) позволяет оптимизировать площади и сократить аренду дополнительных зон хранения — а это один из самых наглядных источников прямой экономии.
Как сроки влияют на стоимость проекта?
Сроки напрямую связаны со стоимостью: быстрое внедрение не может быть дешёвым. Сжатые сроки требуют увеличения команды, из-за чего проект дорожает.
- Быстрое внедрение не может быть дешёвым. Автоматизация в последний момент всегда обходится
дороже. Когда сроки поджимают, единственный способ успеть — срочно расширять команду и переплачивать
за скорость.
Мы предлагаем другой подход: заранее определить необходимость автоматизации и спланировать работы на комфортный срок. Это позволяет распределить нагрузку равномерно и избежать дополнительных затрат на срочность и увеличение команды. - Поэтапное внедрение может быть дешевле, чем «всё и сразу». Разбивка на этапы позволяет распределить нагрузку и бюджет во времени.
Почему проекты «Первого Бита Спортивная» кажется дорогими?
За стоимостью проекта стоит не «мы лучше других», а конкретный набор того, за что платит заказчик. Опыт, методология и ответственность за результат снижают проектные риски.
- Опыт внедрения WMS и собственная методология.
- Готовые отраслевые практики.
- Сильная команда аналитиков и архитекторов.
- Ответственность за результат и управление рисками.
- Сопровождение после запуска.
Работа команды не заканчивается на запуске: важно сохранить партнёрские отношения. Как правило, после завершения проекта начинается упрощение и оптимизация системы — так снижается нагрузка на сотрудников заказчика и растут его возможности.
Кейсы: почему похожие проекты отличаются по стоимости
Похожие по площади склады получают разные бюджеты из-за разных факторов сложности. Сначала — реальный проект, затем обобщённые архетипы, которые показывают, что именно двигает стоимость.

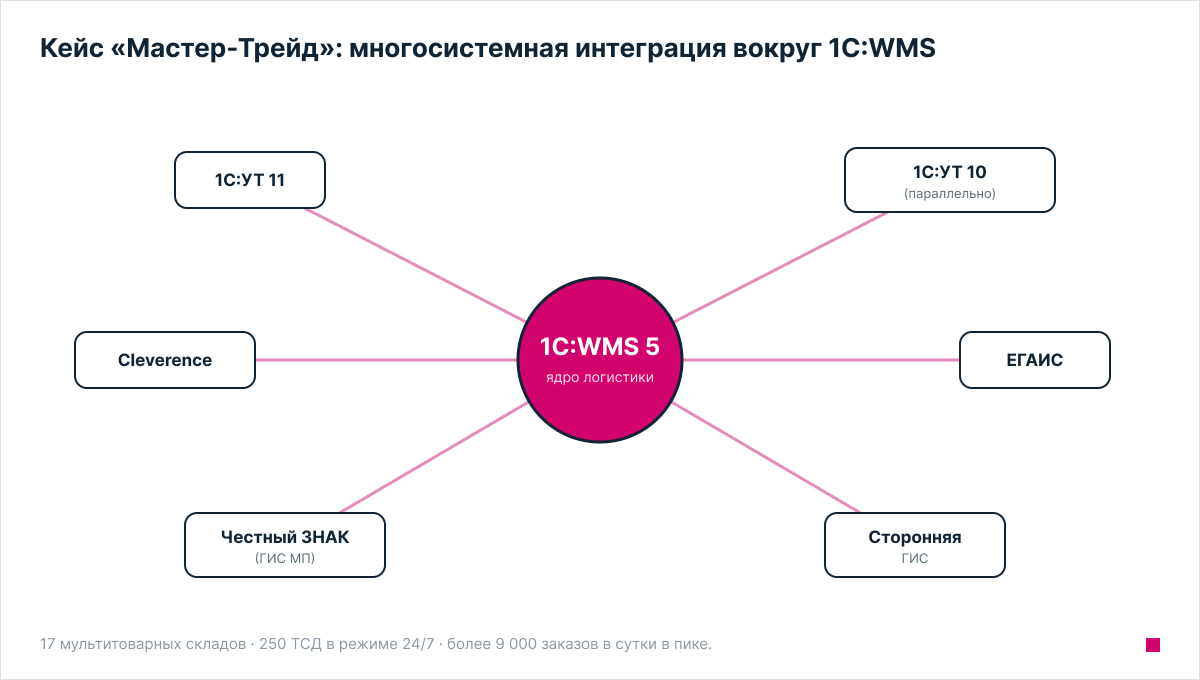

Реальный кейс: «Мастер-Трейд» — построение ИТ‑инфраструктуры на 1С:УТ 11 и 1С:WMS
Почему проект оказался большим и сложным — не из-за площади, а из-за отраслевых требований и нагрузки. Система должна была держать более 9 000 заказов в пиковые сутки и 250 ТСД в режиме 24/7, автоматизировать 17 мультитоварных складов с индивидуальными алгоритмами размещения, подпитки и отбора и закрыть уникальные операции алкогольного учёта: обмен маркировкой между «УТ 11» и «WMS», автоматическую проверку ТТН ЕГАИС, инвентаризацию с проверкой акцизных марок, разагрегацию вскрытых упаковок. Отдельный пласт работ — интеграции с ЕГАИС, ГИС МП («Честный ЗНАК») и сторонней ГИС в регламентированные законом сроки.

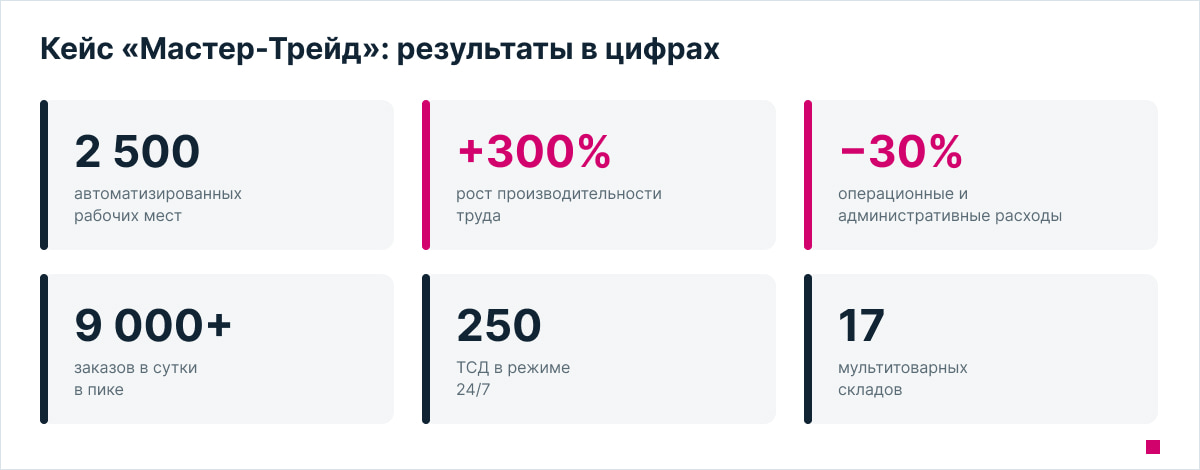

Результат: автоматизировано 2 500 рабочих мест, производительность труда выросла на 300%, операционные и административные расходы снизились на 30%, а скорость получения управленческой отчётности выросла вдвое. Затем решение масштабировали на новые площади и филиалы по всей России.
Этот кейс наглядно подтверждает ключевые тезисы статьи: главный драйвер стоимости — не площадь, а интеграции и отраслевые требования (алкоголь, акцизы, маркировка, ЕГАИС); интеграции оформляются и тестируются как отдельные мини-проекты; а тиражирование на филиалы обходится дешевле первого внедрения, потому что процессы уже смоделированы.
А вот как драйверы стоимости выглядят на других типах складов — обобщённые архетипы:
Архетип 1. Небольшой фарм- или дистрибуционный склад с серийным учётом и маркировкой
Площадь небольшая, но требования к прослеживаемости жёсткие: серийный учёт, сроки годности, интеграция с «Честным ЗНАКом». Стоимость поднимает не масштаб, а число правил и проверок, которые система обязана поддерживать на каждой операции.
Архетип 2. Крупный, но однотипный распределительный склад FMCG
Большая площадь и высокий объём операций, но номенклатура и процессы однородны. Удельная стоимость автоматизации на квадратный метр здесь ниже, потому что типовой функционал закрывает почти все сценарии, а доработок немного.
Архетип 3. Фулфилмент под e-commerce и маркетплейсы
Множество мелких заказов, штучный отбор, возвраты и несколько внешних интеграций (маркетплейсы, службы доставки). Стоимость растёт за счёт интеграций и логики отбора/упаковки, а не за счёт размера склада.
Общий вывод по кейсам: акцент не на самой сумме, а на том, почему бюджет оказался именно таким. В большинстве проектов главные драйверы стоимости — интеграции, глубина отбора и требования к прослеживаемости, а не площадь склада.
Частые вопросы о стоимости внедрения WMS
Заключение
Главные выводы статьи:
- Единой стоимости внедрения WMS не существует.
- На бюджет влияют функциональность, интеграции, качество данных, оборудование, масштаб склада и выбранный формат проекта.
- При выборе подрядчика важно оценивать не только цену, но и опыт команды, методологию и ответственность за результат.
- Корректную стоимость проекта можно определить только после анализа процессов и требований бизнеса — на обследовании.
Если нужна предметная оценка под ваш склад, начните с обследования: оно превращает прогнозную вилку в обоснованный календарно-ресурсный план.
