Программа «1С:Управление нашей строительной фирмой» предназначена для небольших предприятий, осуществляющих различные виды строительной деятельности, а также текущий ремонт, монтажные работы, реставрации и реновации:

  • предприятия, имеющие потребность в автоматизации управления материальными, производственными, финансовыми и кадровыми ресурсами в строительстве;
  • подрядчики строительства, в том числе генеральные подрядчики и субподрядчики;
  • компании, производящие различные монтажные и отделочные работы.
1С:Управление нашей строительной фирмой

Преимущества решения 1С:Управление нашей строительной фирмой

Визуализация

Аналитика в программе представлена в виде наглядных графиков и диаграмм, поэтому позволяет четко формировать планы работ без накладок и задержек.

Обмен данными

Мгновенный обмен данными между всеми подразделениями. Любое действие отображается для всех пользователей даже без стабильного интернет-соединения для координации работы всей команды.

Автоматизация

Автоматизация рутинных операций ускоряет работу и снижает риск ошибок и позволяет выстраивать эффективные стратегии развития и увеличения прибыли организации.

Контроль

Отслеживание договоров и оплат исключает зависание документов и платежей.
В системе отображается разница между запланированными и выполненными делами для выявления затруднительных этапов работы.

Стоимость решения 1С:Управление нашей строительной фирмой

Наименование продукта Цена Подробнее
1С:Предприятие 8. Управление нашей строительной фирмой. Базовая версия. Электронная поставка 27 100 ₽ Купить
1С:Управление нашей строительной фирмой. Электронная поставка 87 400 ₽ Купить
1С:Предприятие 8. Управление нашей строительной фирмой на 5 пользователей. Электронная поставка 137 700 ₽ Купить
1С:Управление нашей строительной фирмой. Клиентская лицензия на 1 рабочее место. Электронная поставка 15 600 ₽ Купить
1С:Управление нашей строительной фирмой. Клиентская лицензия на 5 рабочих мест. Электронная поставка 70 500 ₽ Купить
1С:Управление нашей строительной фирмой. Клиентская лицензия на 10 рабочих мест. Электронная поставка 134 700 ₽ Купить

Какие подсистемы включает решение 1С:Управление нашей строительной фирмой

Подсистема «Управление строительным производством»
Подсистема включает в себя:
  • Планирование строительных работ в разрезе объектов строительства, формирование календарного плана-графика работ.
  • Планирование потребности в строительных материалах на объектах строительства в разрезе работ и периодов. Формирование комплектовочной ведомости сводно и по датам.
  • Учет выполненных СМР и используемых ресурсов.
  • Актирование и отражение выполненных СМР в учете.
  • Блок аналитической отчетности.

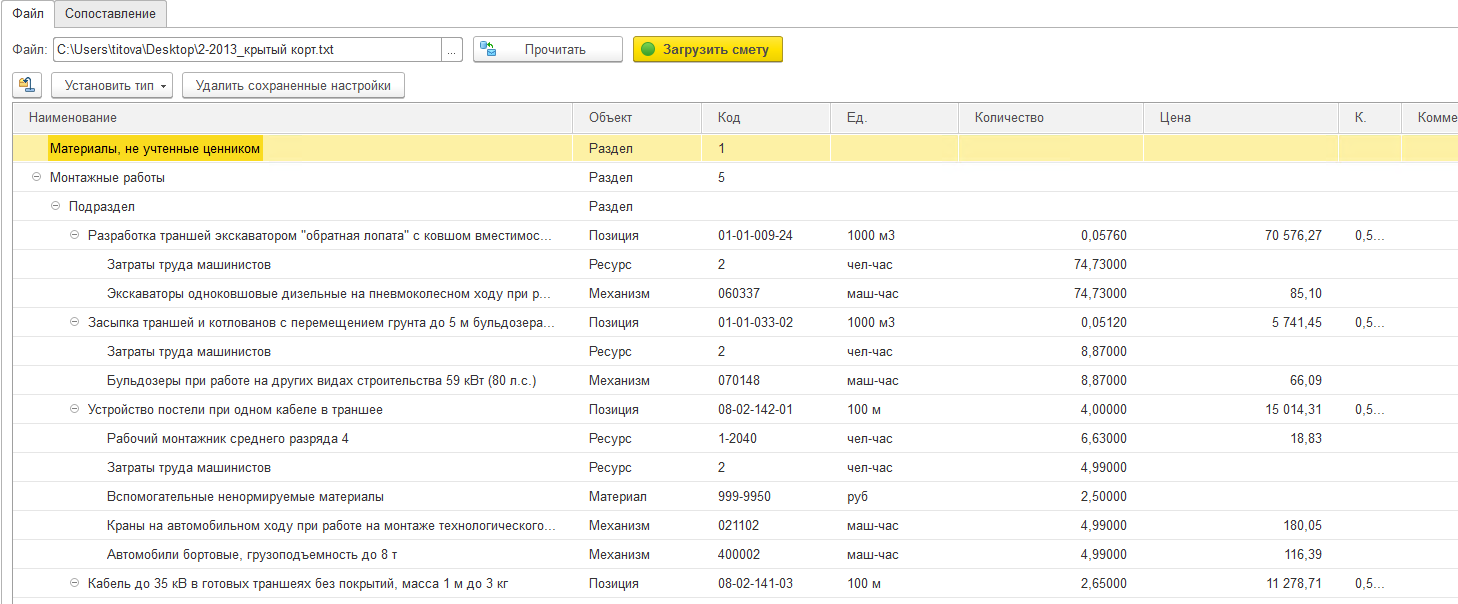

В системе реализована возможность обмена данными в формате АРПС 1.10 с различными сметными программами.

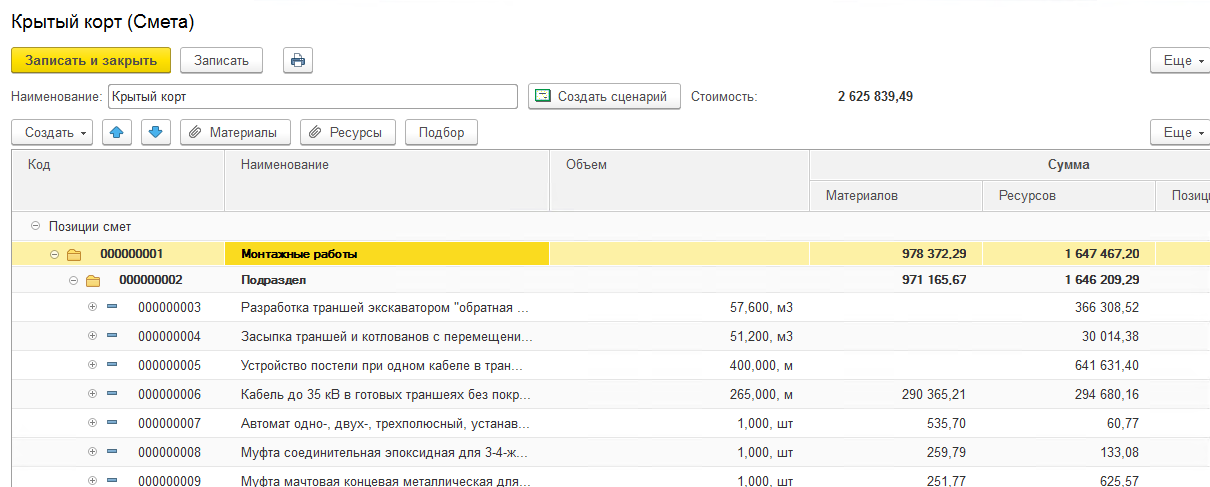

На основании сметных данных формируется сценарий выполнения работ.

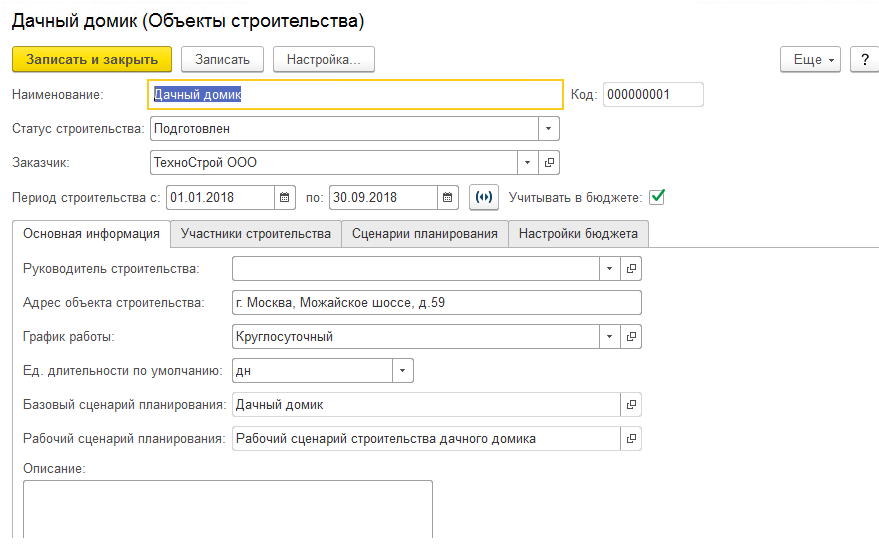

Перечень объектов строительства хранится в справочнике «Объекты строительства».

Справочник объекты строительства в решении 1С:Управление нашей строительной фирмой

Для каждого объекта строительства в рамках одной организации может быть только один рабочий сценарий.

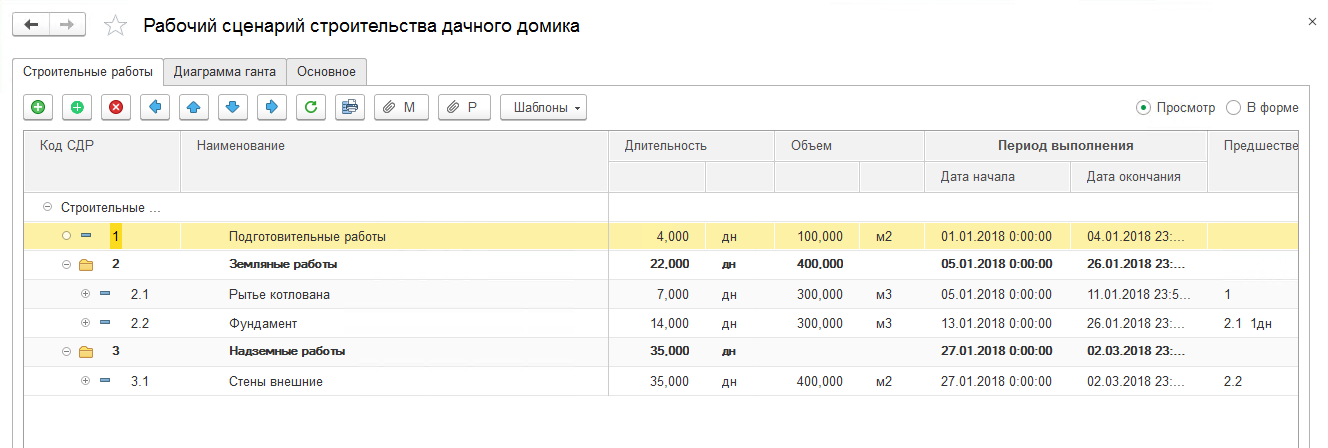

Рабочий сценарий строительства в решении 1С:Управление нашей строительной фирмой

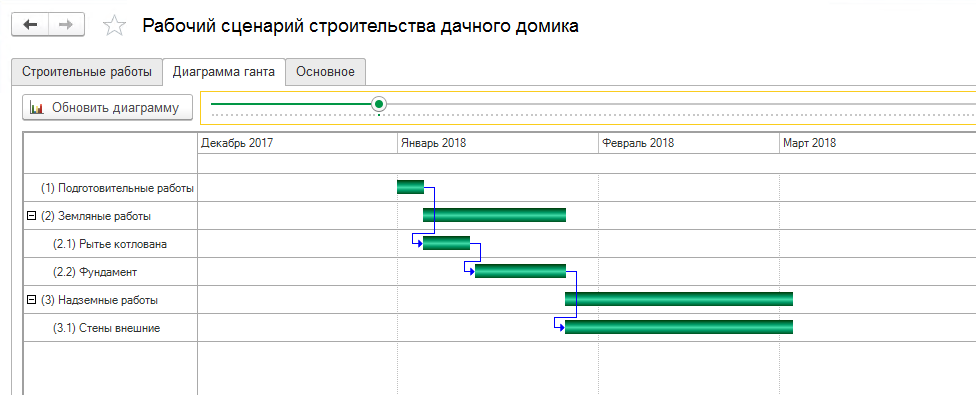

Наглядно график работ представлен в виде диаграммы Ганта, в которой каждый элемент графика представляет собой элемент справочника «Строительные работы».

График работ представлен в виде диаграммы Ганта

В работе можно установить связи с предшествующими и/или последующими работами, а также заполнить материалы и ресурсы, необходимые для выполнения работы.

Заполнение материалов и ресурсов в решении 1С:Управление нашей строительной фирмой

Работы можно создавать из шаблонов:

На основании заполненного сценария создается внутренний план производства работ, в котором фиксируются перечень работ, сроки, материалы и ресурсы: для отнесения работ на выполняемые собственными силами и силами субподрядчика используется «Разделительная ведомость»:

Разделительная ведомость в решении 1С:Управление нашей строительной фирмой

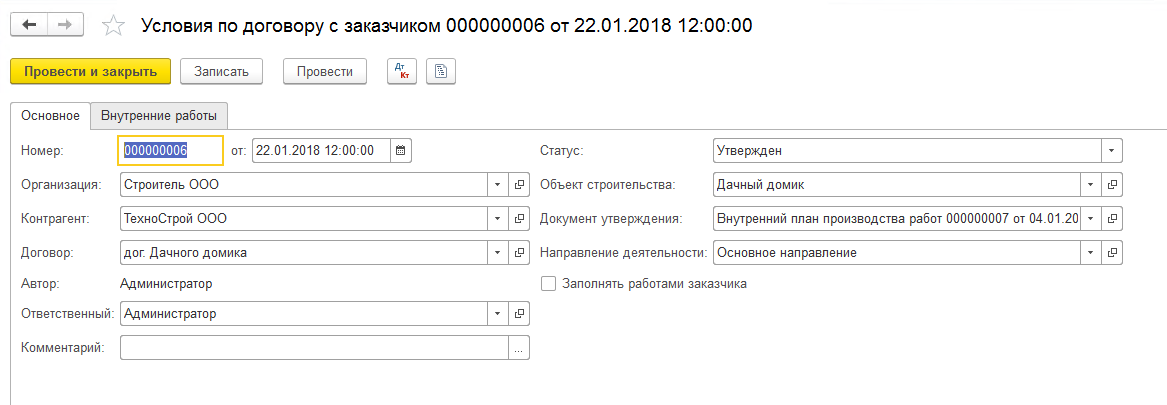

По каждой работе назначается исполнитель. Для фиксации стоимости выполнения работ используется документ «Условия по договору с заказчиком».

Условия по договору с заказчиком

Для заказчика можно зафиксировать перечень работ, отличный от внутреннего плана-графика, например в более обобщенном виде.

Отражение договорных отношений в выполнении строительных работ (формы КС-2 и КС-3) в позициях плана заказчика проводится сопоставление строительных работ по внутреннему плану производства работ и работам, утвержденным у заказчика.

Фиксация перечня работ и стоимости выполнения работ субподрядчиком формируется документом «Условия по договору с подрядчиком».

На основании введенных данных можно сформировать бюджет строительства, ввести перечень планируемых доходов и расходов, спланировать движение денежных средств.

Формирование бюджета строительства в решении 1С:Управление нашей строительной фирмой

План-график работ может быть загружен в систему из файла формата Microsoft Project, по загруженным данным можно сформировать отчеты «Объемно-календарный план график» и «Расчет стоимости объекта строительства».

Планирование материалов и ресурсов

Для фиксации общего количества материалов для объекта строительства в разрезе работ и периодов предназначен документ «План потребностей в материалах»:

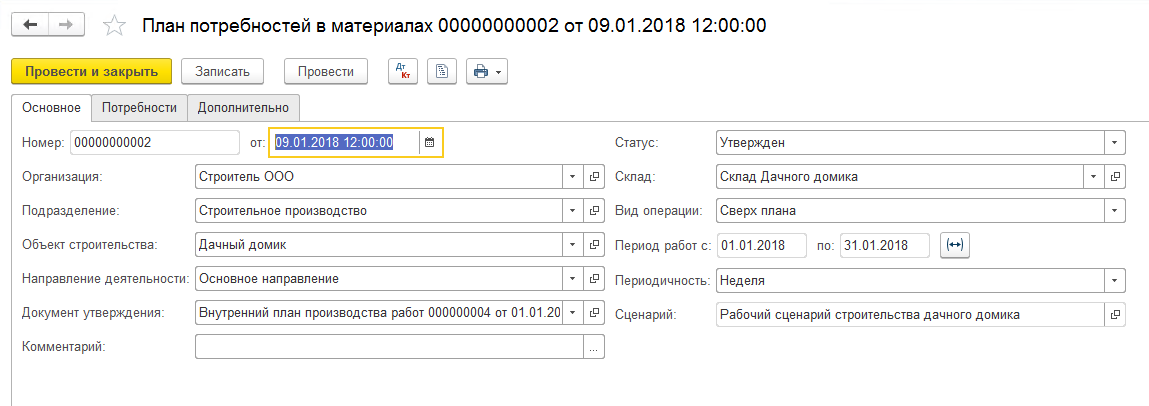

План потребностей в материалах

Отчет «План потребности в материалах» предназначен для анализа плана производства по материалам, необходимым для его исполнения.

Учет выполненных СМР и используемых ресурсов

Для оперативного отражения объемов выполненных работ собственными силами либо силами подрядчиков предназначен документ «Учет выполненных работ».

Учет выполненных СМР и используемых ресурсов

При учете работ, выполненных своими силами, необходимо отразить материалы и ресурсы, израсходованные при выполнении работы для планирования загрузки сотрудников в части выполнения работ на объекте строительства предназначен документ «Задание на строительные работы».

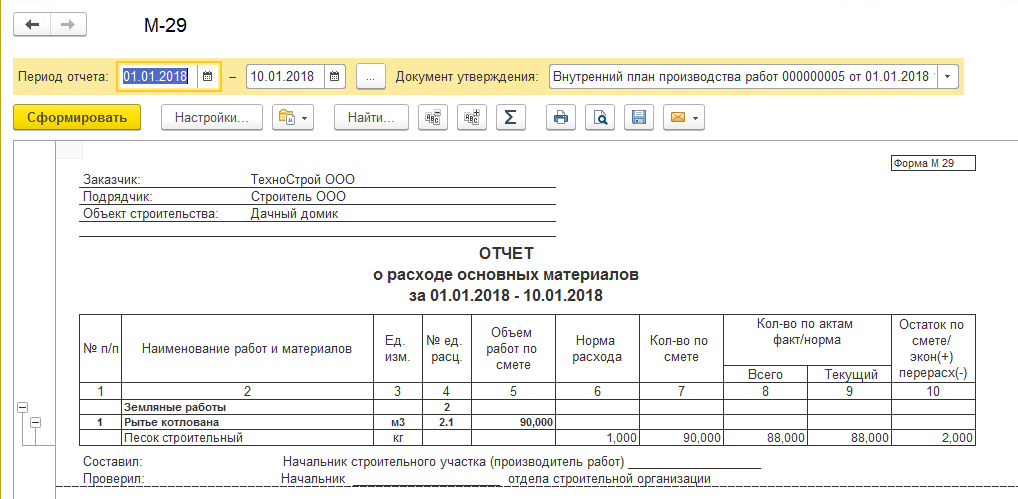

Норму расхода и фактически списанное количество материалов в разрезе работ объекта строительства можно увидеть в отчете «Материальный отчет (форма М-29)».

Отчет о расходе основных материалов

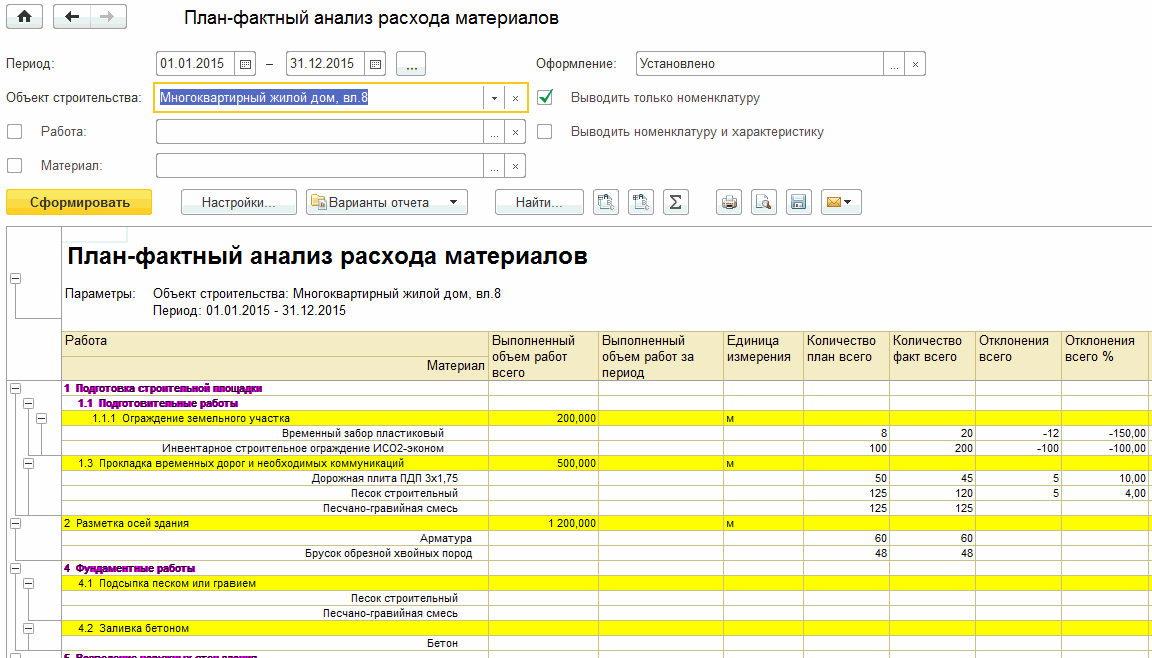

Для получения информации о плановом и фактическом расходе материалов, использованных при выполнении работ на объекте строительства можно использовать отчет «План-фактный анализ расхода материалов».

План-фактный анализ расхода материалов

Для анализа запланированного и фактически отработанного времени исполнителей работ предназначен отчет «План-фактный анализ использования ресурсов».

План-фактный анализ использования ресурсов

Для отображения в виде типовой утвержденной формы журнала учета выполненных работ (КС-6а) предназначен отчет «Журнал учета выполненных работ КС-6а».

Актирование и отражение выполненных СМР в учете

Для отражения в программе принятых отделом внутреннего контроля строительных работ предназначен документ «Прием выполненных работ» с видом операции «Собственные».

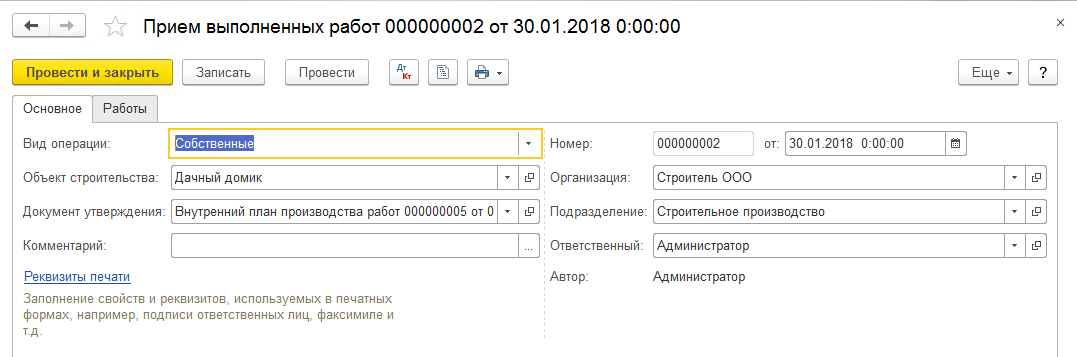

Отображение приема выполненных работ

  1. На закладке «Работы» отражаются объем принятых работ, выполненных собственными силами.
  2. Документ с видом операции «Субподряд» предназначен для отражения в управленческом, бухгалтерском, налоговом учетах строительных работ, принятых генподрядчиком от субподрядчиков.
  3. Закладка «Работы» предназначена для отражения перечня, объема и стоимости работ, выполненных силами субподрядчика и принятых генподрядчиком.
  4. Для отражения в управленческом, бухгалтерском, налоговом учете строительных работ, принятых заказчиком предназначен документ «Акт выполненных строительных работ».
  5. На закладке «Работы отражается объем работ», принятых отделом внутреннего контроля, для сдачи работ заказчику строительства.
  6. Обработка «Рабочее место начальника ПТО» предназначена для анализа и контроля сводной информации по объекту строительства.

Обработка предназначена для анализа и контроля сводной информации по объекту строительства. Обработка содержит информацию о:

  • Плановых объемах, сроках утвержденного плана-графика работ.
  • Выполненных объемах работ за период и сроках их выполнения.
  • Процентах использования материалов и ресурсов на работе.
  • Объемах, сроках, стоимости работ, переданных на субподряд. Объемах их выполнения и принятия у субподрядчика.
  • Объемах, сроках, стоимости работ, выполняемых для Заказчика. Объемах их выполнения и сдачи заказчику.
  • Запланированных и фактически использованных материалах.
  • Запланированных и фактически затраченных ресурсах.

На закладке «Диаграмма» отображается диаграмма Ганта. Для каждой из работ выводятся полосы (в зависимости от настроек).

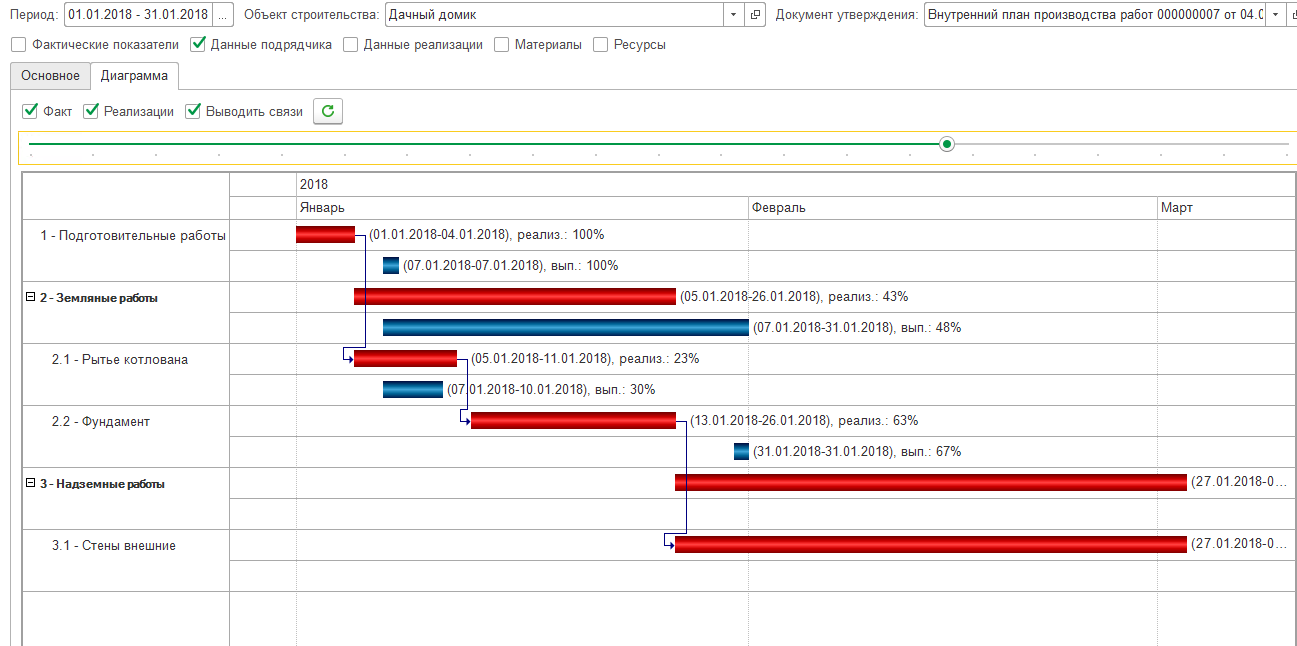

Диаграмма фактических показателей

Для анализа объема и стоимости работ, переданных на субподряд, предназначен отчет «Выполнение работ субподрядчика».

Для анализа объема и стоимости работ по объекту строительства в рамках договора, заключенного с заказчиком предназначен отчет «Выполнение работ заказчика».

Демонстрация возможностей решения 1С:Управление нашей строительной фирмой

Проведем демонстрацию удалённо через Zoom/Telegram или в вашем офисе.
Или предоставим демо-доступ для самостоятельного тестирования решения.

демонстрация 1С:Управление нашей строительной фирмой

Первый Бит внедрил решения в строительных компаниях

Полезная информация по автоматизации строительных организаций

Управление бюджетом проекта строительства

Обзор функциональных возможностей российских программных продуктов, которые позволяют автоматизировать и управлять бюджетом в строительстве.

Управление подрядчиками в строительстве

Как эффективно контролировать и взаимодействовать с подрядчиками.

Управление ФОТ в строительстве

Обзор функциональных возможностей российских программных продуктов, автоматизирующих управленческий и оперативный учет ФОТ в строительстве.
