Проблемы планирования производства
Способы планирования в 1С:ERP
В 1С:ERP можно задать способ планирования: замещающий или суммирующий. Замещающий способ также называется скользящим планированием – его суть состоит в замещении пересекаемых планов в одном периоде. При таком варианте сначала создается квартальный план с января по март, затем, в конце января – скользящий план с февраля по апрель. При этом по итогам деятельности компании в январе и в соответствии с текущей ситуацией на рынке вносятся корректировки в изначальный план на февраль и март. Далее эти итерации с разработкой квартальных и скользящих планов с корректировками повторяются в течение всего года. Данные в замещающих планах имеют приоритет над значениями квартальных планов.
Замещение данных производится для всех строк, поэтому необходимо отслеживать, чтобы в актуальном плане во избежание потери данных была представлена вся номенклатура квартального плана.

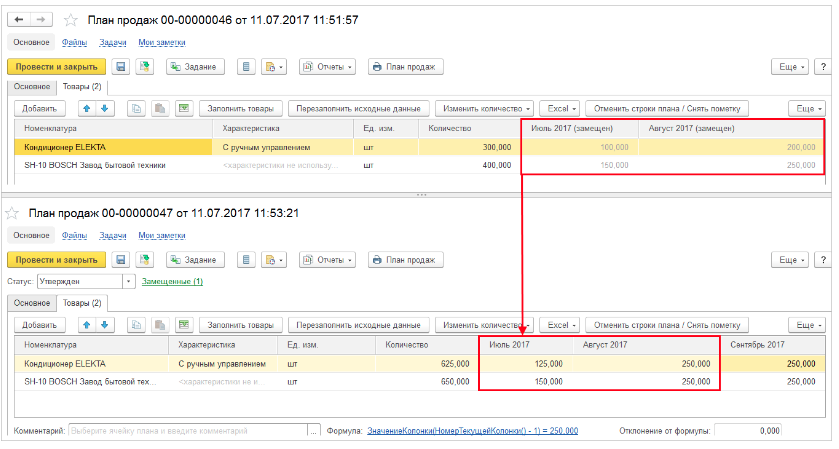

Рис.1. План с замещением данных
При скользящем планировании нужно учитывать следующие особенности:
- замещение выполняется с учетом статусов и дат планов;
- документ планирования с более высоким статусом выполнения и/или более поздней датой является приоритетным;
- замещение осуществляется по совпадающим реквизитам детализации плана;
- рекомендуется установить запрет изменения данных прошлых периодов;
- допускается использование произвольного числа замещающих видов планов;
- данные автоматически пересчитываются при изменении периода планирования, разрезов учета или статуса плана.
При формировании скользящего плана 1С:ERP автоматически осуществляет проверку на наличие замещенных и предыдущих замещающих планов.

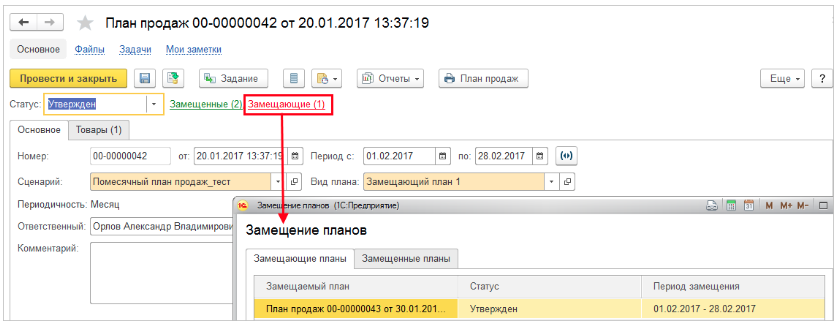

Рис.2. Отображение замещенных и замещающих планов
Планы производства замещаются по периодам планирования готовых продуктов. При замещении продукции осуществляется также замещение сопутствующих полуфабрикатов. Если полуфабрикаты были запланированы без привязки к продуктам, то для их правильного замещения необходимо произвести повторный расчет.
Суммирующее планирование применяется в ситуациях, когда план производства на заданный период уже составлен и на его основе необходимо спрогнозировать производство на последующие периоды. В таком случае суммируются значения всех предыдущих планов на этот период.

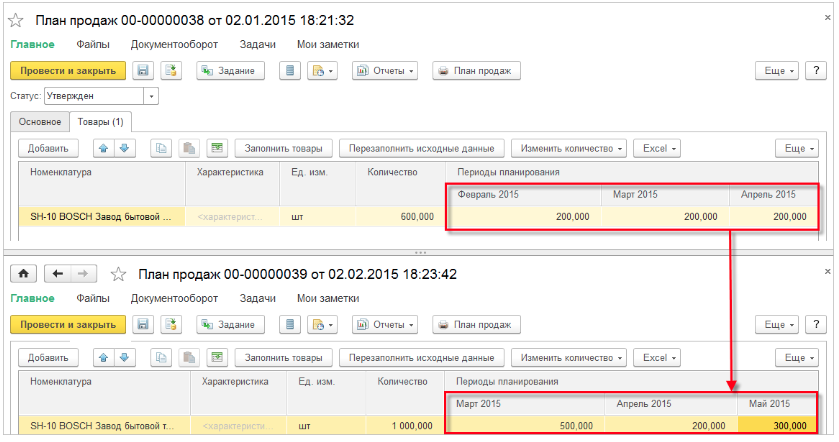

Рис.3. Вид плана с параметром «Суммирующий»

Задачи производственного планирования
Уровни производственного планирования
Производственное планирование в 1С:ERP можно разделить на три уровня: уровень предприятия, межцеховой и цеховой.

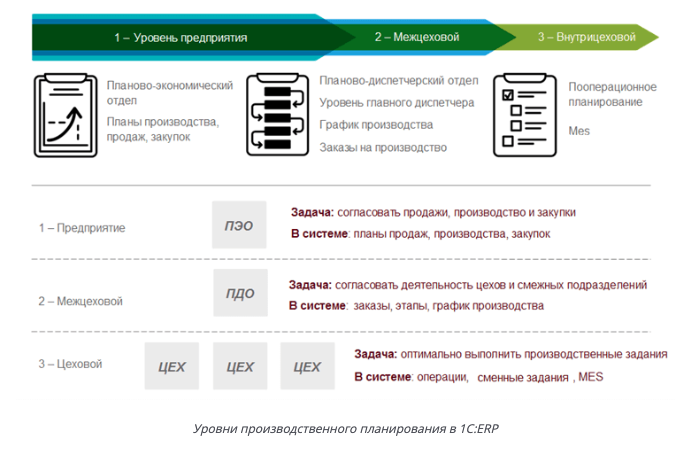

Рис.4. Уровни планирования
Планирование на уровне предприятия подразумевает организацию согласованной работы подразделений компании и включает в себя составление планов производства, снабжения, продаж.
На межцеховом уровне осуществляется управление выполнением графика производства и координация процессов передачи результатов этапов между подразделениями.
Планирование на внутрицеховом уровне позволяет осуществлять контроль выполнения графика производства в конкретном подразделении, цехе, на участке.
Схемы производственного планирования в ERP
В системе 1С:ERP предусмотрены две схемы планирования производства: тянущая и толкающая. Выбор схемы зависит от принятой на предприятии стратегии организации планирования.
1. Тянущая схема подразумевает обеспечение по потребности – передачу материальных ценностей с одной технологической операции на следующую при возникновении необходимости. Размещение заказов на пополнение запасов производится при их снижении до предельного уровня. В 1С:ERP эта схема применяется преимущественно для заказов на производство и заказов материалов. Для этого создается план производства готовой продукции на основании заказов клиентов или плана продаж.

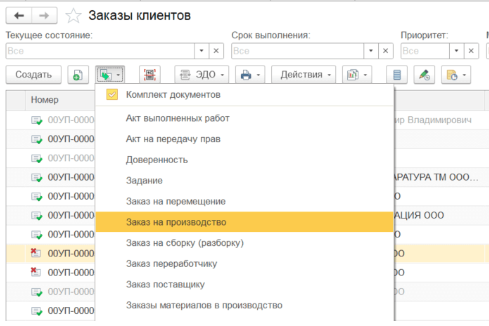

Рис.5. Создание заказа на производство на базе заказов

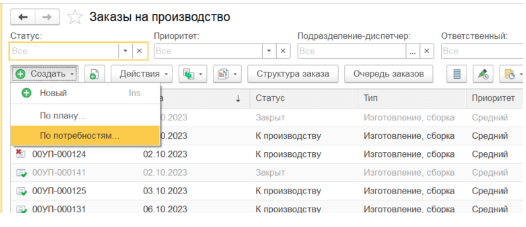

Рис.6. Создание заказа на производство по потребностям

Рис.7. Формирование заказа материалов в производство по потребностям

Рис.8. Формирование заказа поставщику по потребностям
2. Толкающая схема планирования идет сверху вниз – сначала определяется объем и сроки реализации готовой продукции. Потом рассчитывается время и количество ТМЦ для выполнения плана. Далее составляется план выпуска готовой продукции исходя из спроса за аналогичный предыдущий период, либо на основе заказов клиентов в текущем периоде. Передача ТМЦ на другие операции производится по завершении их реализации на предыдущих переделах. В итоге полученный продукт, даже находясь в промежуточной стадии, становится запасом незавершенного производства в начале следующей операции. В 1С:ERP предусмотрено толкающая схема реализуется путем планирования производства на всех участках переделов через планы и через этапы.

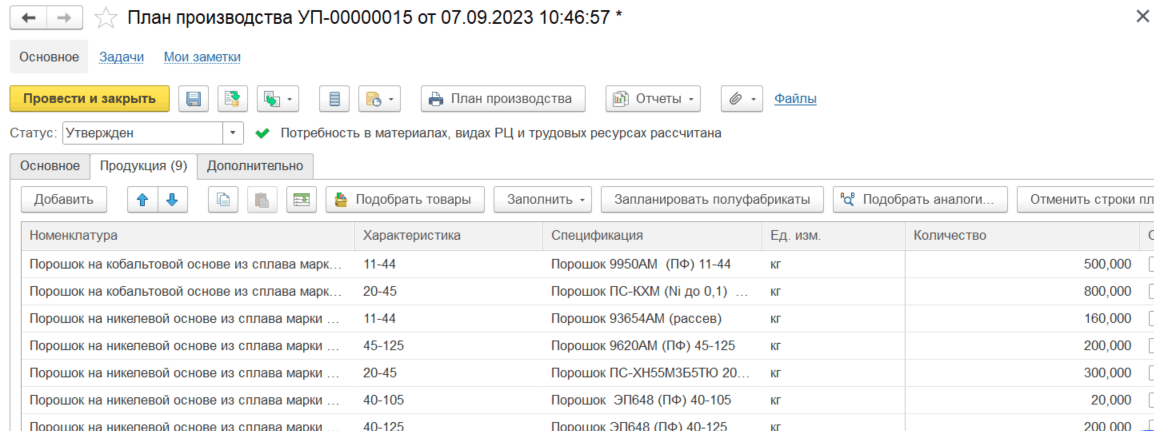

Рис.9. План производства готовой продукции

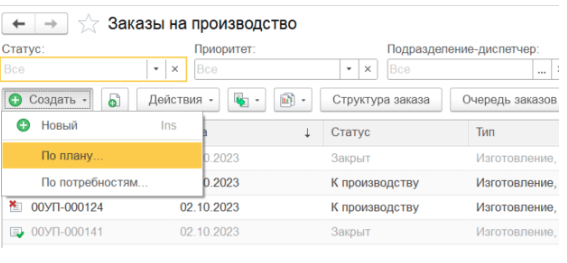

Рис.10. Создание заказа на производство по плану
